专业文章 || 工程签证单签认失当:一起典型案件中的八百万举证困局

发表时间:2026-07-13 16:59


一、引言:被低估的"小单据"与"大风险"

在建设工程领域,工程签证单往往被视为施工过程中的常规管理工具,其法律意义和风险权重长期被行业低估。然而,笔者在二十余年的建设工程法律服务实践中,目睹了太多因签证单管理不善而引发的重大经济损失案件。一张薄薄的签证单,背后可能承载着数百万元的工程款争议,甚至决定一个工程项目的盈亏走向。


本文不追求空泛的理论阐述,而是立足于实务操作层面,系统梳理工程签证单管理中的常见风险节点,结合典型案例剖析风险成因,并提出具有可操作性的预防措施,以期为建设工程参与各方提供切实有效的法律指引。

二、工程签证单的法律属性与实务定位

(一)工程签证单的法律性质界定

工程签证单是建设工程施工过程中,承发包双方就施工过程中发生的涉及合同价款之外的责任事件所作的签认证明。从法律性质上分析,工程签证单具有以下三重属性:
第一,合同变更的书面载体。 根据《民法典》第五百四十三条关于合同变更的规定,当事人协商一致可以变更合同。工程签证单作为双方就工程量、工期、价款等事项变更达成合意的书面凭证,构成对原施工合同的实质性变更。
第二,工程价款结算的重要依据。 依据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(一)》第十九条的规定,当事人对工程量有争议的,按照施工过程中形成的签证等书面文件确认。工程签证单在工程价款结算中具有直接的证据效力。
第三,工期索赔与反索赔的关键证据。 在工期争议中,签证单是证明工期顺延事由、顺延天数的核心证据,直接影响工期违约金或工期延误损失的认定。

(二)实务中的认知偏差

尽管工程签证单具有上述重要的法律属性,但在实务操作中,各方主体普遍存在以下认知偏差:
  • 施工方角度: 重施工、轻签证,认为"活干了就行",事后补签、集中签证现象普遍。
  • 发包方角度: 重审批流程、轻实质审查,或出于信任关系随意签认,或过度防范拒绝签证。
  • 监理方角度: 签证权限边界模糊,超越授权范围签认或该签未签的情形并存。
这些认知偏差为后续的工程争议埋下了重大隐患。
三、工程签证单管理的六大常见风险点
基于笔者团队代理的大量建设工程纠纷案件,工程签证单管理不善的风险主要集中在以下六个维度:

(一)签证主体不适格风险

风险表现: 签证单由无权代表的人员签认,或签认人员超越授权范围签认。
实务困境: 施工项目中人员流动频繁,项目经理、技术负责人、现场代表等人员的授权边界往往不清晰。发包方现场代表签认的签证单,事后以"未经公司审批"为由不予认可;施工方技术员签认的签证,发包方主张其无权代表公司。
法律依据: 《民法典》第一百七十一条关于无权代理的规定,以及《最高人民法院关于适用〈中华人民共和国民法典〉总则编若干问题的解释》第二十五条关于表见代理的认定规则。

(二)签证内容不明确风险

风险表现: 签证单仅记载"发生零星用工若干""机械台班若干",缺乏具体的数量、单价、合价及计算依据。
典型案例要素: 某项目签证单记载"因设计变更产生返工费用",但未明确返工的具体范围、工程量、计价标准。结算时双方对返工费用的理解产生重大分歧,施工方主张返工费用为180万元,发包方仅认可30万元。

(三)签证程序不规范风险

风险表现: 未按合同约定的签证程序办理,如逾期签证、事后补签、口头签证无书面确认等。
实务痛点: 建设工程施工合同通常对签证的时限、程序有明确约定,如"签证事项发生后14天内提出,逾期视为放弃"。但实务中,施工方因碍于情面或管理疏漏,往往未能及时办理签证,待结算时才发现签证程序存在重大瑕疵。

(四)签证与合同约定冲突风险

风险表现: 签证单确认的计价标准、取费费率与施工合同约定不一致,或签证事项本身属于合同约定的包干范围。
法律后果: 根据《民法典》第一百四十二条关于意思表示解释的规定,以及《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(一)》第十九条、第二十一条的规定,签证内容与合同约定冲突时,可能面临不被采信的风险。

(五)签证资料不完整风险

风险表现: 仅有签证单,缺乏支撑签证事项发生的基础资料,如施工日志、影像资料、设计变更通知单、会议纪要等。
证据规则: 在诉讼或仲裁中,孤证难立。仅有签证单而无其他证据相互印证,其证明力将大打折扣,尤其在发包方对签证真实性提出异议时。

(六)虚假签证与恶意签证风险

风险表现: 签证事项与实际施工情况不符,或签认人员与施工方串通虚构签证事项。
法律后果: 虚假签证不仅涉及民事责任,情节严重的可能触犯《刑法》第二百二十四条合同诈骗罪或第二百七十一条职务侵占罪。
四、典型案例深度剖析:一张签证单引发的百万损失

(一)案情概述

案号: (2021)最高法民终XXX号(隐去具体案号)
项目背景: 某大型商业综合体项目,发包人为某房地产开发有限公司,承包人为某建工集团有限公司,合同价款约3.5亿元,工期720天。
争议焦点: 承包人主张因发包人设计变更及甲供材延迟进场,导致产生返工费用及工期延误损失共计1260万元,并提交了48份签证单作为证据。发包人仅认可其中12份签证单,对其余36份签证单的真实性、关联性、合法性均提出异议。

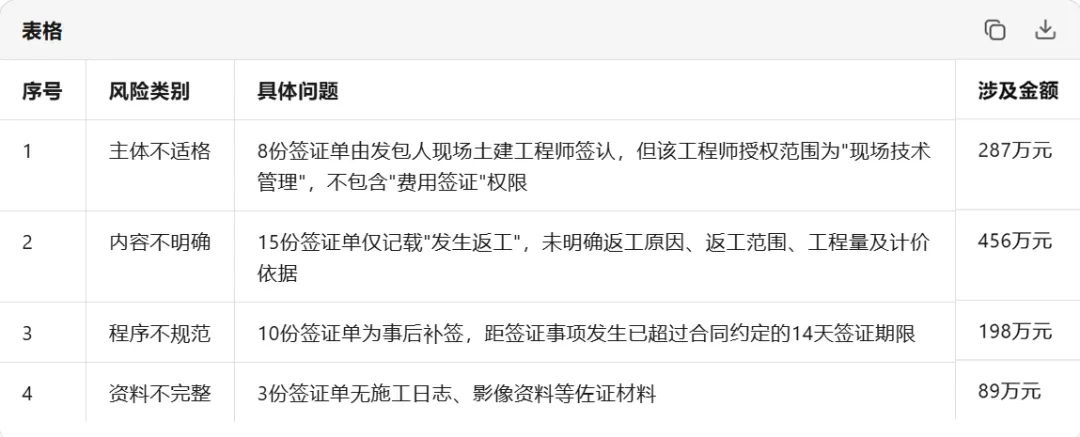

签证单存在的问题:


(二)裁判要旨

最高人民法院二审认为:
  1. 关于主体不适格的签证单: 发包人现场土建工程师的授权范围不包含费用签证,其签认的8份签证单对发包人不发生效力。但考虑到该工程师长期驻场负责技术管理,承包人有理由相信其具有签证权限,构成表见代理,结合其他证据综合认定其中5份签证单有效,3份因缺乏其他佐证不予采信。
  2. 关于内容不明确的签证单: 签证单记载内容不明确,无法据此确定具体工程量及价款,由承包人承担举证不能的责任。但法院依据施工日志、监理月报等间接证据,酌情认定其中部分费用。
  3. 关于程序不规范的签证单: 合同虽约定逾期签证视为放弃,但该条款属于发包人单方提供的格式条款,加重了承包人责任,依据《民法典》第四百九十七条认定该条款无效。但承包人逾期签证存在过错,酌情扣减20%费用。
  4. 关于资料不完整的签证单: 仅有签证单无其他证据印证,且发包方对真实性提出合理怀疑,不予采信。
最终裁判结果: 法院支持的签证费用为487万元,承包人主张的1260万元中,773万元未获支持,支持率仅为38.6%。

(三)案例启示

本案充分说明,工程签证单管理不善的代价是巨大的。承包人因签证单在主体、内容、程序、资料等方面存在瑕疵,导致近800万元的合理损失无法获得司法支持。这并非个案,在建设工程纠纷中,因签证单问题导致重大损失的案件比比皆是。
五、工程签证单规范管理的系统性预防措施
针对上述风险点,笔者从律师实务角度,提出以下系统性预防措施:

(一)事前预防:构建签证管理制度体系

1. 明确签证授权体系
  • 在招标文件、施工合同中明确约定各方签证权限人员及其授权范围,建议采用"授权清单+授权委托书"双重确认模式。
  • 建立签证人员变更告知机制,人员变动时及时书面通知对方。
  • 对重大签证事项(如单项签证金额超过一定限额)设置分级审批程序。
2. 细化签证程序规则
  • 明确签证的提出时限、审核时限、异议处理机制。
  • 约定签证单的格式要求,包括必填要素(签证事由、发生时间、工程量、计价标准、附图或影像资料等)。
  • 建立签证台账管理制度,定期核对、汇总签证情况。
3. 完善签证格式文本

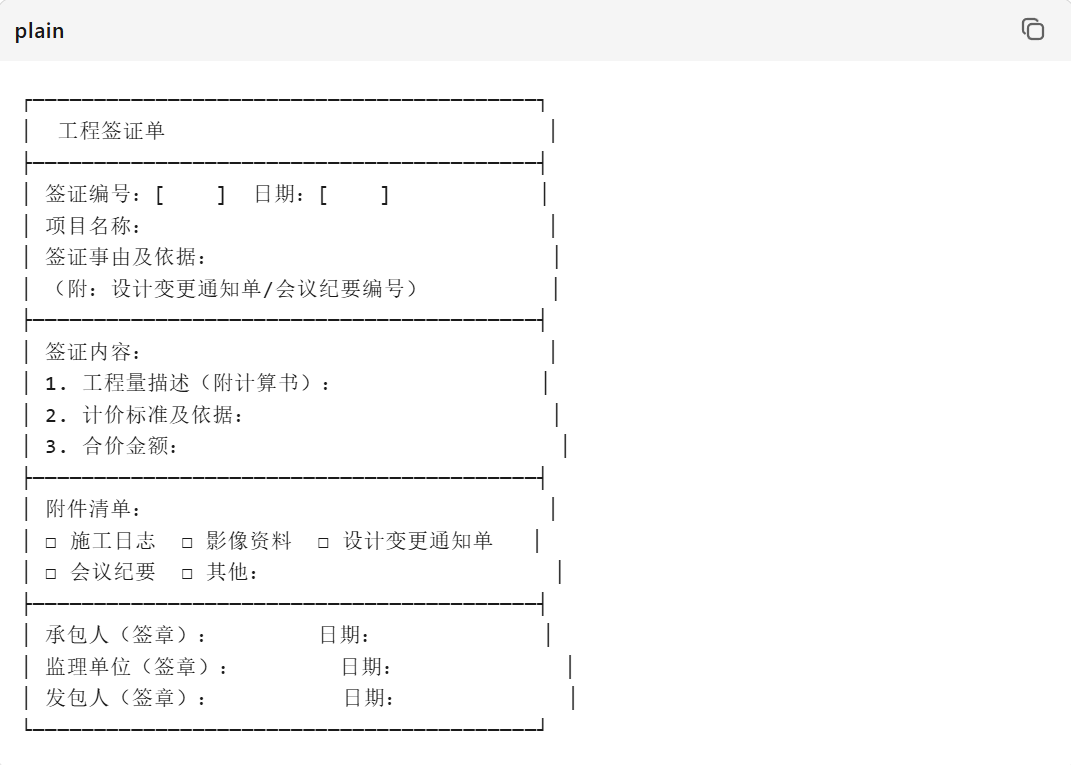

建议采用标准化签证单格式,至少包含以下要素:


(二)事中控制:强化签证过程管理

1. 及时签证原则
  • 签证事项发生后,应在合同约定期限内(建议不超过7天)提出签证申请。
  • 如遇发包人拖延签证,应采用书面函件催促,并保留送达证据。
  • 对发包人拒绝签证的事项,及时通过公证、第三方见证等方式固定证据。
2. 完整记录原则
  • 签证单应做到"一事一签",避免将多个事项合并签证。
  • 签证内容应具体、明确、可量化,避免使用"若干""大概"等模糊表述。
  • 同步留存施工日志、影像资料、会议纪要等基础资料,形成完整的证据链。
3. 规范签认原则
  • 签证单应由有权签认人员签字并加盖公章,避免仅有个人签字。
  • 签认时应注明签认意见,如"情况属实,费用按合同约定结算"或"工程量属实,单价按合同约定执行"等,避免笼统签认"同意"。
  • 对签认内容有异议的,应在签证单上注明异议事项,不得拒绝签认后不作任何处理。

(三)事后救济:签证争议的应对策略

1. 签证遗漏的补救
  • 在工程竣工结算前,组织专项签证清理,对遗漏签证及时补办。
  • 对无法补办的签证,通过结算协议、会议纪要等方式予以确认。
  • 必要时,申请工程造价鉴定或公证保全证据。
2. 签证争议的协商
  • 优先通过协商、调解方式解决签证争议,避免直接进入诉讼或仲裁程序。
  • 协商过程中,注意固定双方争议焦点及无争议事项,为后续争议解决奠定基础。
3. 诉讼仲裁中的举证
  • 围绕签证单的真实性、合法性、关联性组织证据。
  • 对对方提出的签证异议,准备充分的反驳证据。
  • 必要时,申请签证签认人员出庭作证,或申请对签证事项进行司法鉴定。
六、结语:从"经验管理"到"制度管理"的转型

工程签证单管理看似是建设工程管理中的"小事",实则是影响项目经济效益的"大事"。前述典型案例中,承包人因签证单管理不善导致近800万元损失无法获得支持,这一教训是深刻的。


作为建设工程律师,笔者认为,工程签证单管理的规范化,本质上是从"经验管理"向"制度管理"的转型。这一转型需要建设单位、施工单位、监理单位等各方主体的共同参与,需要合同制度的完善、管理流程的优化、人员意识的提升。


最后,需要特别指出的是,工程签证单管理不仅是技术问题,更是法律问题。在签证单的每一个环节,都蕴含着法律风险的识别与防控。建议建设工程参与各方重视签证管理的法律合规性,必要时引入专业律师参与签证管理制度的设计与争议的处理,以最大限度地防范和化解工程签证法律风险,避免"小单据"引发"大损失"。
