在建设工程领域,设计变更几乎是每一个项目都无法回避的常态。当发包人因规划调整、功能优化或技术深化而频繁变更设计时,施工方往往面临一个两难处境:一方面必须执行变更指令,另一方面却因工期超出合同约定而面临巨额违约金索赔。本文要回答的核心问题是:当设计变更成为工期延误的直接原因时,施工方能否以及如何免除逾期竣工的违约责任?这一问题在司法实践中争议极大。最高人民法院在多个案件中反复确认:设计变更本身并不当然免除施工方的违约责任,其免责路径需要满足严格的法律要件。二、法律规范体系:从《民法典》到司法解释的完整框架?(一)《民法典》的底层逻辑
《民法典》第八百零三条、第八百零四条确立了发包人原因导致工期延误的基本规则:第八百零三条:发包人未按照约定的时间和要求提供原材料、设备、场地、资金、技术资料的,承包人可以顺延工程日期,并有权请求赔偿停工、窝工等损失。
第八百零四条:因发包人的原因致使工程中途停建、缓建的,发包人应当采取措施弥补或者减少损失,赔偿承包人因此造成的停工、窝工、倒运、机械设备调迁、材料和构件积压等损失和实际费用。
设计变更属于"技术资料"变更的范畴,发包人发出变更指令即构成对原合同履行条件的实质性改变,施工方据此享有工期顺延权。(二)司法解释的细化规则
《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(一)》(法释〔2020〕25号)第十条对工期顺延的认定作出了关键性规定:第十条第一款:当事人约定顺延工期应当经发包人或者监理人签证等方式确认,承包人虽未取得工期顺延的确认,但能够证明在合同约定的期限内向发包人或者监理人申请过工期顺延且顺延事由符合合同约定,承包人以此为由主张工期顺延的,人民法院应予支持。
第十条第二款:当事人约定承包人未在约定期限内提出工期顺延申请视为工期不顺延的,按照约定处理,但发包人在约定期限后同意工期顺延或者承包人提出合理抗辩的除外。
这一条款确立了"程序合规+实体正当"的双重审查标准,为施工方的免责路径提供了明确的规范指引。(一)核心裁判规则:设计变更≠自动免责
最高人民法院在(2017)最高法民申2815号案中确立了重要裁判规则:"案涉工程存在增加工程及设计变更的情形,但工程量增加及设计变更并不必然导致工期延长,广东某某四川分公司也未在施工期间据此提出顺延工期的请求,应视为其同意按原约定工期执行。"
该案明确传递了一个信号:设计变更只是免责的"入口条件",而非"充分条件"。施工方必须在合同约定期限内提出工期顺延申请,否则视为放弃权利。(二)程序要件:签证确认的形式与实质
在(2019)粤01民初3X号案中,承包人主张因基坑支护设计变更、工程桩图纸迟迟未下发及不断修改等导致工期顺延497天。广州市中级人民法院审查后认定:"ZJEJ第三公司申请延期的341天中YZF博览公司、监理公司、工程中心签字盖章确认,83天YZF博览公司、监理公司签字确认,73天没有签字盖章。"
最终法院仅支持有完整签字确认的部分,对未经确认的变更主张不予采纳。该案确立了"设计变更导致工期顺延,必须以书面签证或确认为前提"的裁判规则。(三)关键线路审查:并非所有变更都影响总工期
(2016)陕07民初7X号案中,法院确立了更为严格的双重过滤标准:第一重过滤:"发生可顺延工期的事由并不必然导致工期顺延,只有位于关键路线上的工作内容的滞后才会影响到工期。"
第二重过滤:"出现工期顺延的事由时承包人需要按照合同约定及时提出索赔,工程量变更并非顺延工期的法定事由……如果变更影响工期的,承包人应当提出相应的工期顺延申请,如果未提出申请的视为对施工工期没有影响。"
该案中,承包人虽提交了8份工作联系函证实施工变更,但因"未按照合同约定在14天内就延误的工期以书面形式向工程师提出报告进行确认",最终法院对工期顺延主张全部驳回。(四)综合因素认定:多因一果下的责任分配
(2020)最高法民终449号案是一个极具代表性的综合案例。最高人民法院认定发包人应承担工期延误责任的理由包括:其一,发包人付款比例仅50%多,欠付工程款的事实客观存在;
其二,发包人提供的图纸变更资料共41项,其中有8项在约定的竣工时间之后提供,"图纸变更的情况超出了一般施工方的正常预期";
其三,8份工作联系单证明发包人没有按时提供甲供材料,"导致工期客观上延长"。
最终,最高人民法院明确:发包人存在拖欠工程进度款、设计图纸多处变更、甲供材料迟延等情况,主张承包人承担工期迟延责任,不应支持。(五)实质合意:双方行为对工期的默示变更
(2017)最高法民终671号案提供了另一种免责路径:"合同履行中,双方均明知相关的施工期限发生变更,承包人未提出工期变更或顺延申请,发包人也并未依据施工协议提出工期要求,相关工程款结算中,也未就工期延误损失提出异议,应视为双方对工期延误已达成一致意见或均放弃相关损失主张。"
该案表明,即使施工方未严格履行签证程序,如果双方以实际行动表明对工期变更的默示认可,仍可构成免责事由。综合上述裁判规则,施工方因设计变更免除逾期竣工违约责任,需要构建以下四重法律路径:路径一:法定顺延权——《民法典》第八百零三条的直接适用
当设计变更构成发包人"未按照约定提供技术资料"时,施工方直接享有法定顺延权。这一路径的核心在于证明:- 设计变更的客观存在:通过设计变更通知单、图纸会审记录、工程洽商记录等证据证明变更指令由发包人发出;
- 变更对工期的实质性影响:通过施工组织设计、网络进度计划、关键线路分析等技术资料,证明变更位于关键线路上且超出总时差范围;
- 停工窝工的实际损失:通过施工日志、监理日志、现场照片等证据证明因变更导致的实际停工或效率降低。
路径二:约定顺延程序——严格履行合同索赔条款
绝大多数建设工程合同(如《建设工程施工合同(示范文本)GF-2017-0201》)均约定工期顺延的索赔程序。施工方必须:- 在合同约定期限内提出索赔意向(通常为变更发生后14天内);
- 提交详细的工期影响分析报告,包括延误事件描述、关键线路影响分析、拟顺延天数计算;
- 取得发包人或监理人的书面确认(签证单、会议纪要、工作联系单回执等)。
实务要点:即使未取得最终确认,只要能够证明"在合同约定期限内提交过申请且事由符合约定",法院仍应支持顺延主张。路径三:合理抗辩——程序瑕疵的实质补救
若施工方未在约定期限内提出顺延申请,仍可依据《建工合同司法解释(一)》第十条第二款主张"合理抗辩"。司法实践中认可的合理抗辩包括:- 客观上无法确定延误天数:如变更持续发生,累计影响暂时无法量化;
- 通过其他方式表达顺延意思:如会议纪要、洽商记录、进度计划修订说明、现场施工日志中包含了工期延长的主张;
- 发包人明知且未异议:如发包人持续接受逾期状态下的工程进度款申请,未提出工期违约主张。
路径四:过错责任排除——混合延误中的归因分析
当工期延误系发包人原因与承包人原因交织所致时,应适用责任比例分割原则。施工方应:- 引入工期鉴定:委托专业鉴定机构对同期并存的多重延误事件进行归因分析;
- 区分"关键线路"与"非关键线路"延误:证明己方延误位于非关键线路上,不影响总工期;
- 主张"交错延误"下的扩大部分免责:若发包人延误在先,承包人本可在该期间采取赶工措施避免后续延误,则扩大部分责任应由发包人承担。
(一)过程证据管理:决定案件胜负的关键

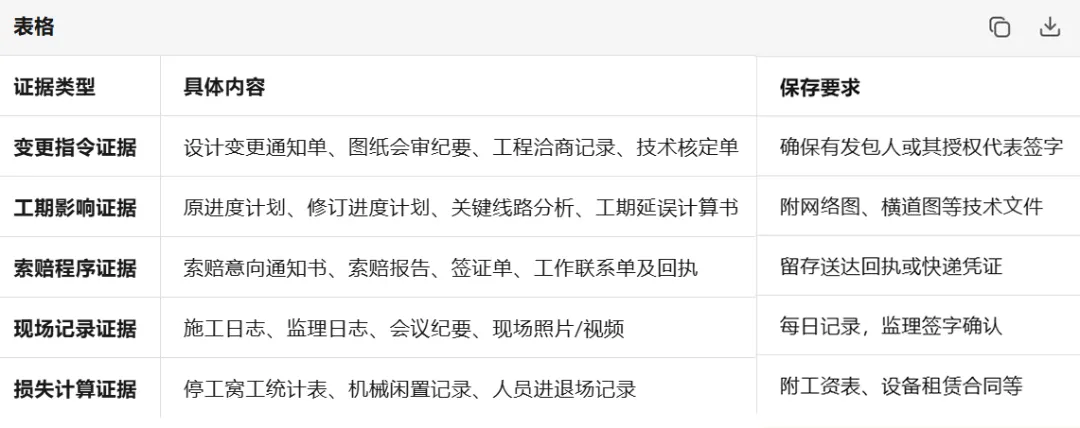

建设工程纠纷的裁判结果往往取决于过程证据的完整程度。施工方应建立以下证据管理体系:

(二)诉讼中的举证策略
第一步:证明设计变更的客观存在与发包人过错
—提交完整的设计变更文件链条,证明变更指令来源于发包人;
—证明变更超出合同约定的正常范围(如(2020)最高法民终449号案中"超出一般施工方正常预期"的认定)。
第二步:证明变更与工期延误的因果关系
—通过关键线路法(CPM)分析,证明变更工作位于关键线路上;
—排除同期承包人自身原因导致的延误(如劳动力不足、管理混乱等)。
第三步:证明已履行或未失权行使顺延申请权
提交合同约定期限内的索赔文件;
若存在程序瑕疵,举证证明"合理抗辩"事由。
第四步:量化延误天数与损失金额
—区分可原谅延误(发包人原因)与不可原谅延误(承包人原因);
—对混合延误情形申请工期鉴定,要求按过错比例分担。
设计变更导致的工期延误纠纷,本质上是一场证据战与程序战。最高人民法院的裁判规则清晰地表明:法律并不天然偏袒施工方,而是要求施工方以规范化的程序、完整的证据链条和专业的技术分析,来证明设计变更与工期延误之间的因果关系。对于施工方而言,这意味着必须从传统的"经验管理"转向"证据管理"——每一个设计变更指令都应及时书面确认,每一次工期影响都应量化分析并书面索赔,每一份文件都应妥善留存。唯有如此,当发包人依据合同条款主张逾期竣工违约金时,施工方才能从容地援引《民法典》第八百零三条、《建工合同司法解释(一)》第十条以及最高人民法院的典型案例,构建起完整的免责抗辩体系。对于发包人而言,上述规则同样具有警示意义:频繁的设计变更不仅增加工程造价,更可能触发工期顺延甚至赔偿施工方的停工窝工损失。理性的发包人应当在项目前期充分深化设计,减少施工过程中的变更指令;确需变更时,应及时与施工方协商工期调整并签署书面补充协议,避免事后争议。
本文案例素材来源于裁判文书网公开案例及本所经办的脱敏案例,仅供专业交流参考,不构成针对具体案件的法律意见。主要参考法规与案例:
• 《中华人民共和国民法典》第八百零三条、第八百零四条
• 《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(一)》第十条
• 最高人民法院(2020)最高法民终449号、(2017)最高法民申2815号、(2017)最高法民终671号等典型案例
