专业文章 || 桩基沉入地下之后:施工证据保全的程序失效与边界重构

发表时间:2026-07-20 17:59

引言:一个被混凝土"吃掉"的胜诉机会
去年代理的一起案件,让我至今心有余悸。
某商业综合体项目,总承包单位中途退场时,双方对已完桩基工程量争执不下。发包人急于复工,在承包人多次要求"先固定界面、再谈结算"的情况下,仍指令后续施工单位进场。三个月后,原桩基被新浇筑的混凝土完全覆盖。诉讼中,承包人申请对已完工程量进行司法鉴定,鉴定机构到场后只能摇头:原始施工界面已物理灭失,无法通过钻孔取样还原原始桩基数量与深度。
最终,法院依据举证责任分配规则,对承包人主张的桩基工程量未予支持。一笔近两千万元的工程款,因为证据灭失而"沉入地下"。
这个案子不是孤例。建设工程纠纷中,"现场证据的灭失速度,往往快于当事人的维权速度"。混凝土会凝固,土方会回填,脚手架会拆除,施工日志可能被"优化",监理签字可能事后补签——当纠纷真正爆发时,施工现场早已不是当初的模样。
作为从事建设工程法律实务多年的律师,我见过太多当事人拿着一摞"照片"和"情况说明"来咨询,最终却因为证据形式瑕疵、固定时点滞后或保全程序不当,在诉讼中陷入被动。本文试图从实务角度,厘清施工现场证据保全的三种核心手段——拍照(摄像)固定、公证保全、第三方鉴定——的正确适用边界与操作要点,并结合《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》(法释〔2026〕12号,下称"建工解释二")的新规,为施工企业、建设单位及项目管理人员提供一份可落地的"证据保全指南"。
为什么施工现场是"高风险证据区"?

(一)证据的物理易灭失性

建设工程具有不可逆性。与买卖合同纠纷中标的物尚存、可以重新勘验不同,施工现场的证据往往随着工程推进而被物理覆盖或拆除:
  • 隐蔽工程:桩基、地基处理、钢筋绑扎、管线预埋等,一旦被后续工序覆盖,除非破坏性取样,否则无法还原。
  • 施工界面:中途退场、交叉施工时,已完工程与未完工程的界面是工程量计算的核心依据,后续施工会直接破坏该界面。
  • 现场状态:场地布置、临建设施、材料设备堆放、安全文明施工状况等,随施工阶段动态变化。

(二)证据的"主观改造"风险

施工过程中,证据还面临人为干预的风险:
  • 施工日志、监理日志的事后补记或修改:部分项目的日志并非当日记录,而是"月底突击补写",甚至根据纠纷需要"调整"内容。
  • 签证单的滞后与争议:许多签证单在事件发生时未及时签署,事后补签时发包人往往拒绝确认,或只确认事实不确认金额。
  • 电子数据的易篡改性:微信群聊记录、工程联系单的电子邮件、BIM模型版本等,存在删除、修改、断章取义的风险。

(三)纠纷爆发的"滞后性"

建设工程纠纷往往具有"秋后算账"的特点。施工过程中双方尚能维持表面合作,真正的矛盾通常在竣工结算、中途退场或质量争议时集中爆发。此时,距离关键事实发生可能已过去数月甚至数年,现场早已物是人非。
证据保全的"三驾马车":拍照、公证、第三方鉴定
面对上述风险,施工现场证据保全的核心手段可归纳为三类:自行拍照(摄像)固定、公证机构保全、第三方专业机构鉴定。三者并非互相替代,而是在不同场景下各有其适用边界,往往需要组合使用

(一)自行拍照与摄像固定:最基础,也最容易"翻车"

自行拍照是最常见、成本最低的证据固定方式,但也是最容易因操作不当而被对方质疑、被法院否定的环节。

1. 常见"翻车"现场

  • 只有结果,没有过程:照片只显示"一根断裂的梁",但没有显示梁的编号、所在楼层、拍摄时间、周边参照物,无法证明"这根梁"就是"合同范围内的那根梁"。
  • 时间戳缺失或不可靠:手机拍照的时间设置错误,或使用后期可以修改的EXIF数据,导致对方质疑拍摄时点。
  • 主体不明:照片中没有显示拍摄人员身份,也没有对方人员或第三方在场见证,形成"自说自话"的证据。
  • 选择性拍摄:只拍对自己有利的部分,回避不利部分,导致证据完整性受质疑,证明力被削弱。

2. 正确姿势:让照片自己"会说话"

要让照片具备足够的证明力,应遵循"五位一体"固定原则

3. 实务提示:施工节点的"必拍清单"

结合《建设工程施工合同(示范文本)》(GF-2017-0201)及索赔实务,以下节点建议强制拍照或摄像留存:
  • 进场交接:场地移交时的原始地貌、地下管线、周边建筑物状况(预防后续索赔"场地条件不符")
  • 隐蔽工程覆盖前:地基验槽、钢筋绑扎、预埋管线、防水工程(覆盖后无法复原)
  • 设计变更发生时:变更前后的对比、变更指令张贴情况
  • 停工/退场时:已完工程界面、现场材料设备清单、临建设施状况
  • 质量缺陷发生时:缺陷部位、缺陷范围、涉及的材料批次
  • 不可抗力事件后:暴雨、地震、疫情等导致的现场损失

(二)公证保全:给证据"上锁"的最强手段

如果说自行拍照是"手写日记",公证保全就是"银行保险箱"。公证证据在《民事诉讼法》第七十二条中被明确规定为"人民法院应当作为认定事实的根据,但有相反证据足以推翻该项公证的除外"的证据类型,其证明力远高于一般书证和视听资料。

1. 公证保全的适用场景

并非所有施工现场情况都需要公证,但在以下场景下,公证保全具有不可替代性:
  • 中途退场或合同解除时的界面固定:根据《建工解释二》第十五条,"承包人退场前,当事人申请证据保全的,人民法院应当依照民事诉讼法第八十四条的规定处理"。此时申请公证处对现场已完工程量、施工界面、现场材料设备进行保全公证,是固定证据的黄金窗口期。

  • 周边建筑物保全:如地铁施工、深基坑开挖等可能影响周边建筑的工程,施工前对周边建筑物外观、裂缝情况进行公证保全,可预防后续侵权纠纷。哈尔滨地铁三号线项目中,公证处对沿线建筑物进行了精细化保全,拍摄14000余张照片,为后续纠纷预防提供了可靠依据。
  • 易灭失证据的紧急固定:如对方擅自拆除临时设施、转移现场材料、破坏质量缺陷现场等,需在证据灭失前紧急申请公证。
  • 电子证据的固定:微信聊天记录、工程管理软件中的数据、BIM模型等,可通过公证处进行截屏、录屏或数据提取公证。

2. 公证保全的操作要点

  • 提前沟通,精细化方案:公证并非"到场拍照"那么简单。对于大型工程,应提前与公证处沟通,在施工单位技术人员协助下,确定保全范围、重点部位、拍摄密度。哈尔滨地铁项目的经验表明,"精细化公证"需要结合工程特点,对可能发生问题的地域和建筑物进行有针对性的重点保全,而非简单"全面撒网"。
  • 全程记录,形成闭环:公证保全应包括公证员现场勘查记录、拍照/摄像、制作《保全证据公证书》。公证书应详细记载时间、地点、参与人员、保全方法、证据现状等。
  • 同步保全,多方在场:条件允许时,应通知对方当事人或监理单位到场,即使对方拒绝到场,也应在公证书中如实记载,并邀请第三方见证人到场。
  • 及时出具,妥善保管:公证完成后应及时领取公证书及原始影像资料,原始存储介质(如光盘、硬盘)应作为档案长期保存,不得复制修改。

3. 公证保全的局限性

需要清醒认识的是,公证保全也有其边界:
  • 公证只证明"现状",不证明"原因":公证处可以证明"某时某刻现场有某裂缝",但不能证明"裂缝是因施工质量问题还是地基沉降导致"。
  • 公证不替代专业判断:对于工程量计算、质量是否合格、造价金额等专门性问题,仍需通过第三方鉴定解决。
  • 成本与时间:大型工程的公证保全费用较高、周期较长(如哈尔滨地铁项目耗时一个月),需提前规划预算和时间。

(三)第三方鉴定:从"固定证据"到"认定事实"的跨越

拍照和公证解决的是"证据固定"问题,即把现场状态"定格"下来。但建设工程纠纷中,更多争议涉及专业判断:已完工程量是多少?质量是否合格?修复费用需要多少?停工损失如何计算?这些需要借助第三方鉴定机构。

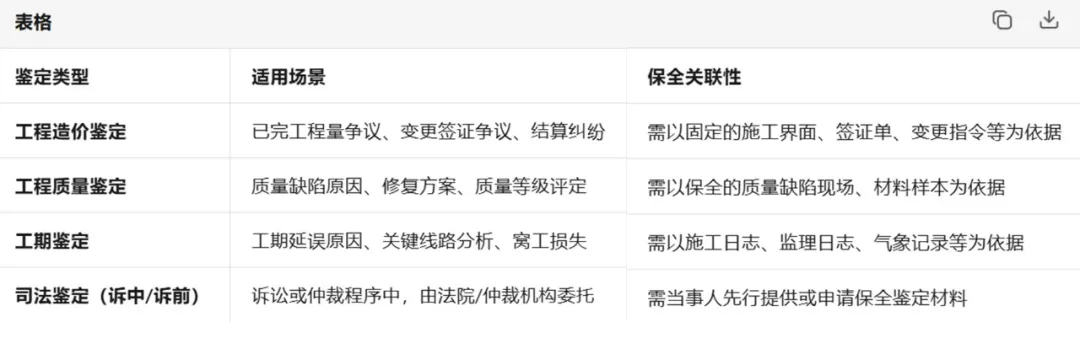

1. 鉴定的类型与适用场景

2. 鉴定与保全的衔接:一个常被忽视的"时间差"

许多当事人误以为"只要申请鉴定,法院就能查清事实"。但司法鉴定的前提是"鉴定材料充分且经质证"。如果关键鉴定材料(如原始施工界面、质量缺陷样本)在申请鉴定前已经灭失,鉴定机构可能因"不具备鉴定条件"而退鉴,或只能依据现有资料出具"推断性意见",证明力大打折扣。
因此,第三方鉴定与证据保全并非先后关系,而是同步关系。在预感可能发生纠纷时,就应同步启动:
  • 自行拍照/摄像进行初步固定;
  • 申请公证保全对关键证据"上锁";
  • 在证据灭失前,申请法院或仲裁机构委托鉴定机构提前介入,进行"诉前鉴定"或"证据保全中的鉴定"。

3. 典型案例:从"无法鉴定"到"有据可依"

在某中途退场纠纷中,我方代理承包人。退场前,我们采取了"三步走"策略:
  1. 第一步:在退场前72小时,组织己方人员对全部已完工程进行全景摄像和细节拍照,同步记录桩基编号、混凝土浇筑日期、钢筋扫描数据。
  2. 第二步:申请公证处对施工现场进行保全公证,重点对已完工程界面、现场剩余材料、临建设施进行公证记录,发包人拒绝到场,公证处如实记载。
  3. 第三步:在公证保全的同时,申请法院委托鉴定机构进场,对已完工程量进行"诉前证据保全中的勘验",由鉴定机构在公证员见证下制作《现场勘验笔录》,对关键部位进行测量并签字确认。
三个月后诉讼启动,发包人申请对已完工程量重新鉴定。由于原始界面已被后续施工覆盖,但此前形成的《公证书》+《现场勘验笔录》+鉴定机构初步测量数据,构成了完整的证据链。法院最终依据该证据链,对承包人主张的工程量予以大部分支持。
常见风险点与预防措施:一份"避坑清单"
结合前述分析及实务经验,将施工现场证据保全的常见风险点与预防措施总结如下:

风险点一:证据固定"不及时"——等你想固定时,现场已经没了

典型表现
  • 合同解除或停工后,双方陷入谈判僵局,发包人急于复工,承包人未在退场前固定证据,导致后续施工覆盖原始界面。
  • 质量缺陷出现后,承包人未及时拍照,发包人自行组织修复,原始缺陷现场被破坏。
预防措施
  • 建立"证据保全预警机制":在项目管理制度中明确,发生停工、退场、重大变更、质量事故、不可抗力等事件时,项目部必须在24小时内启动证据固定程序,并报告公司法务部门。
  • 善用"诉前证据保全":根据《民事诉讼法》第八十四条,在提起诉讼前,如证据可能灭失,可向工程所在地法院申请诉前证据保全。法院采取保全措施后,当事人需在三十日内提起诉讼或仲裁,否则保全解除。

风险点二:证据形式"不规范"——拍了照,但法院不认

典型表现
  • 照片无时间、地点、人物信息,EXIF数据缺失或可疑。
  • 只有复印件,无法提供原始载体。
  • 电子证据(微信记录、邮件)未进行公证或区块链存证,对方质疑真实性。
预防措施
  • 制定"证据采集标准操作规程(SOP)":明确拍照设备的统一配置、时间校准要求、拍摄角度与范围、原始载体的保管责任人。
  • 对关键电子证据进行"双保险":既自行截图保存,又通过公证处或第三方电子存证平台(如区块链存证)进行固定,确保证据形式符合《最高人民法院关于民事诉讼证据的若干规定》第十四条至第十六条对电子数据的要求。

风险点三:保全范围"不全面"——只看见自己想看见的

典型表现
  • 只拍摄对自己有利的证据,回避不利部分,导致证据被认定为"片面",证明力削弱。
  • 只保全工程量证据,忽视质量证据,结果在诉讼中反被对方以质量问题抗辩。
预防措施
  • 坚持"客观、全面"原则:证据保全不是"宣传报道",不能只拍"亮点"。对争议焦点涉及的全部现场状况,无论有利不利,均应如实记录。对不利证据的提前掌握,也有助于诉讼策略的制定。
  • 引入"第三方见证":在自行固定证据时,邀请监理单位、无利害关系的第三方(如行业协会人员)在场见证,增强证据的客观性。

风险点四:公证与鉴定"脱节"——各干各的,形不成合力

典型表现
  • 公证处保全了现场照片,但鉴定机构进场时发现缺少关键测量数据。
  • 鉴定机构做了勘验笔录,但未经公证固定,对方质疑勘验程序的合法性。
预防措施
  • 建立"保全过程协同机制":在申请公证保全时,同步与鉴定机构沟通,明确鉴定所需的现场数据类型,由公证处对鉴定机构的勘验过程进行同步公证,形成"公证+鉴定"的双重固定。
  • 制作《证据保全联动清单》:列明本次保全需要覆盖的证据类型、对应的保全手段(拍照/公证/鉴定)、责任主体、完成时限。

风险点五:忽视"不利证据"的保全——对方可能也在固定证据

典型表现
  • 只关注己方证据,忽视对方可能也在通过公证、鉴定固定对己方不利的证据。
  • 对对方提交的公证书、鉴定意见,未能及时提出有效质证。
预防措施
  • 建立"双向证据监控"意识:在纠纷发生后,及时通过律师函、会议纪要等方式,要求对方在采取证据保全措施时通知己方到场。如对方单方面委托鉴定,应及时申请重新鉴定或补充鉴定。
  • 重视质证环节:对对方提交的公证证据,重点审查公证程序是否合法、公证内容是否完整、是否存在超越公证范围的情形;对鉴定意见,重点审查鉴定机构资质、鉴定程序、鉴定依据、鉴定方法是否科学。
典型案例复盘:从败诉教训中提炼规则

案例一:桩基灭失案——"先退场、后固定"的代价

案情:某住宅项目,承包人因工程款拖欠中途停工。发包人多次催促退场未果后,自行组织后续施工单位进场,原桩基被覆盖。诉讼中,承包人主张已完桩基工程款1800万元,但因无法通过鉴定确定实际桩基数量,法院仅依据发包人自认的工程量,支持了900万元。
教训:根据《建工解释二》第十五条,合同解除后承包人负有退场义务,但"承包人退场前,当事人申请证据保全的,人民法院应当依照民事诉讼法第八十四条的规定处理"。承包人应在退场前主动申请证据保全或公证,固定已完工程界面,而非以"拒不退场"作为谈判筹码。

案例二:地铁沿线保全案——"精细化公证"的典范

案情:哈尔滨地铁三号线施工前,公证处在施工单位技术人员协助下,对沿线可能受影响的建筑物进行有针对性的重点保全,拍摄14000余张照片,耗时一个月。该保全为后续预防和化解纠纷、为司法机关查明事实提供了可靠证据。
启示:大型工程的证据保全不能"粗放式"进行,而应结合工程特点、地质条件、建筑结构等因素,在专业配合下实施"精细化公证",确保保全的科学性和针对性。

案例三:质量缺陷"修复后"才想起鉴定——为时已晚

案情:某厂房工程竣工后,发包人发现屋面渗漏,在未通知承包人的情况下自行组织修复,后起诉要求承包人承担修复费用。诉讼中,承包人抗辩称渗漏原因不明,可能是设计缺陷或发包人使用不当。因原始渗漏现场已被修复覆盖,无法通过鉴定确定渗漏原因,法院依据《建工解释二》第十六条"发包人未通知承包人修复而请求判令承包人先行支付修复费用的,不予支持",驳回了发包人诉讼请求。

启示:质量争议中,"先通知、再固定、后修复"是基本原则。发包人应在发现质量缺陷后,第一时间书面通知承包人,共同对缺陷现场进行拍照、公证或鉴定,明确缺陷范围、原因及修复方案,再行修复。擅自修复可能导致关键证据灭失,承担败诉风险。
结语:证据保全不是"打官司"的后手,而是"管项目"的前置
许多施工企业和建设单位将证据保全视为"纠纷发生后的补救措施",这是一种危险的认知偏差。在建设工程领域,证据保全应当是项目管理的常规动作,而非纠纷处理的应急手段
建议从以下三个层面建立证据保全的内控体系:
第一,制度层面:在企业《工程项目管理手册》中增设"证据保全专章",明确各岗位(项目经理、技术负责人、资料员、法务人员)在证据采集、保管、移交中的职责,将证据管理纳入项目考核。
第二,技术层面:充分利用信息化手段,建立工程管理信息系统(如BIM+区块链),实现施工日志、签证单、变更指令、影像资料的实时上传、时间戳固化与不可篡改存储。
第三,法律层面:在项目关键节点(进场、隐蔽工程覆盖、重大变更、停工、退场、竣工)引入法律顾问或公证机构,进行"法律体检"和证据保全,将法律风险防控前移。
建设工程纠纷的胜败,往往在施工现场就已经决定。当混凝土浇筑下去的时候,它封存的不仅是钢筋和水泥,还有可能是你未来在法庭上的话语权。希望本文能为工程领域的从业者提供一些务实的参考,让"证据坟场"的悲剧不再重演。

参考依据

《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》(法释〔2026〕12号)

《中华人民共和国民事诉讼法》第八十一条、第八十四条

《最高人民法院关于民事诉讼证据的若干规定》

哈尔滨公证处地铁三号线保全证据案例
