专业文章 || "不可抗力"的失效:塔吊司机热射病坠亡案中建筑企业的注意义务发表时间:2026-07-20 18:00

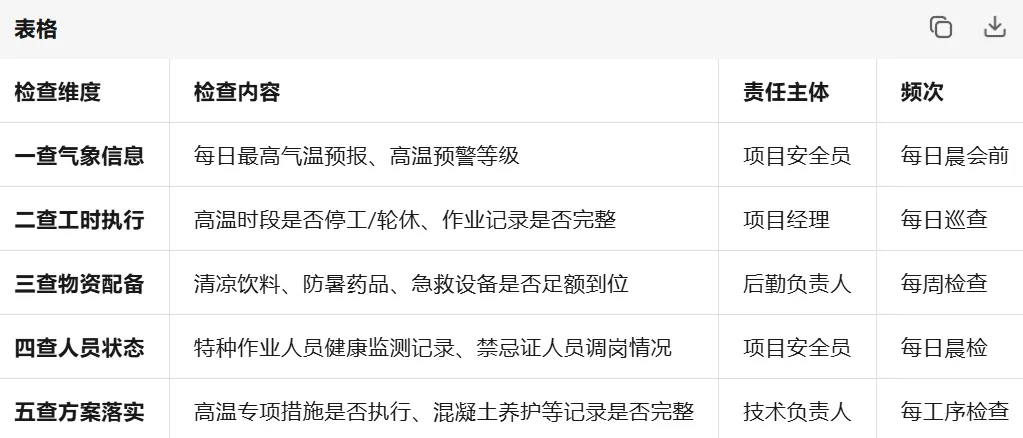

(一)法定义务的触发机制(二)工时调整的通知义务与证据留存
(一)防暑降温物资的"足额、及时、适配"三原则
(二)职业健康检查的"岗前、岗中、岗后"闭环
(一)高温对施工安全的"叠加效应"

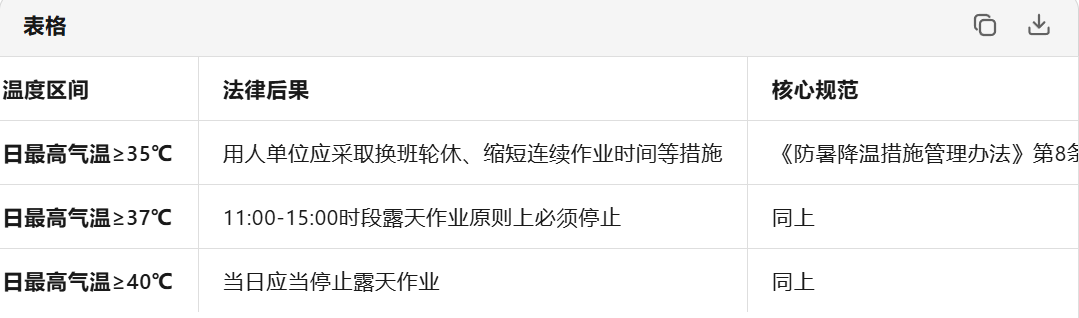

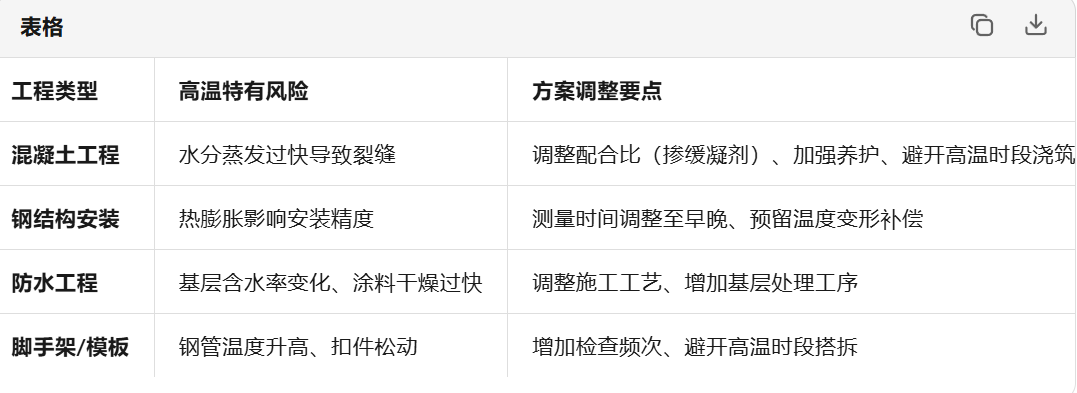

(二)专项施工方案的"高温修订"要求法律依据:《建设工程安全生产管理条例》第26条要求,对"危险性较大的分部分项工程"编制专项施工方案。当外部环境发生重大变化(如持续高温)时,原方案的基础条件已改变,继续执行未修订的方案可能构成"未按方案施工"的违法行为。 (一)高温中暑的"黄金半小时"法则
(二)应急预案的"高温专章"建议
(一)工伤保险的"无过错"覆盖与局限
(二)民事赔偿的"过错推定"风险
(三)安全生产责任保险的配置建议
